PODSTAWOWE INFORMACJE:
- INWESTOR : GAZ SYSTEM ODDZIAŁ W REMBELSZCZYŹNIE
- WYKONAWCA PRAC: PORR S.A – BIURO BUDOWY: SZUMOWO UL. SZKOLNA 2
- KIEROWNIK BUDOWY: PAWEŁ BIENIAS: 500 113 478
- Z-CA KIEROWNIK ROBÓT: ZENON SZCZEPAŃSKI: 797 868 587
- SPRAWY ZWIĄZANE Z DZIAŁKAMI: ANGELIKA KAROLAK : 500 053 057
- PLANOWANY TERMIN ZAKOŃCZENIA INWESTYCJI: LIPEC 2022
ETAPY PRAC:
|
RODZAJ PRAC |
PLANOWANE TERMINY |
1 |
ZDJĘCIE HUMUSU Z PASA SZEROKOŚCI OK 10m |
Styczeń 2021 |
2 |
ROZWÓZKA RUR |
Luty 2021 |
3 |
WYKONANIE WYKOPU |
Luty 2021 – kwiecień 2021 |
4 |

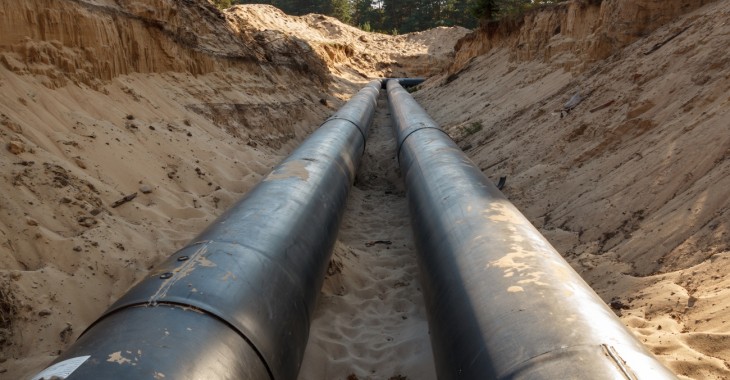

UŁOŻENIE GAZOCIĄGU |
Luty 2021 – maj 2021 |
5 |
ZASYPANIE |
Marzec 2021-maj 2021 |
6 |
UŁOŻENIE ŚWIATŁOWODU + ODBUDOWA DRENÓW |
Marzec 2021-czerwiec 2021 |
7 |
REKULTYWACJA TERENU |
sierpień 2021-styczeń 2021 |
8 |
PRZEKAZANIE DZIAŁEK WŁAŚCICIELOM |
wrzesień 2021- styczeń 2022 |
PODANE TERMINY SĄ ORIENTACYJNE I MOGĄ ULEC ZMIANIE.
W TRAKCIE PROWADZENIA ROBÓT MOGĄ WYSTĄPIĆ CZASOWE UTRUDNIENIA Z PRZEJAZDEM PRZEZ DROGI GRUNTOWE ORAZ Z DOJAZDEM DO PÓL. PROSIMY O CIERPLIWOŚĆ I WYROZUMIAŁOŚĆ.
JEDNOCZEŚNIE PRZYPOMINAMY, ŻE ISTNIEJE KATEGORYCZNY ZAKAZ PRZEBYWANIA NA TERENIE BUDOWY OSÓB NIEUPRAWNINYCH. WYNIKA ON Z ZAGROŻENIA UTRATY ZDROWIA I ŻYCIA. BARDZO PROSIMY ABY DZIECI NIE BAWIŁY SIĘ W POBLIŻU BUDOWY.
